Fortalece Cuba su infraestructura energética con nuevos parques solares en 2025

Se prevé en el actual año erigir los primeros 55 parques solares fotovoltaicos de 21,8 MW de potencia, de los 92 que incluye el mega proyecto de 2 012 MW de generación, que se encuentran en diferentes fases de ejecución y montaje.


Miércoles 22 de Enero de 2025 | 08:30:21 AM

Autor

Ledys Camacho Casado

En el presente año deberán quedar construidos en Cuba los primeros 55 parques solares fotovoltaicos de 21.8 megawatts (MW) de potencia, de los 92 que contempla el megaproyecto de 2 012 MW de generación, y que se encuentran en diferentes fases de ejecución y montaje.

Cuando estos logren sincronizar con el Sistema Eléctrico Nacional (SEN), entregarán cerca de 1 200 MW, generados a partir de esa fuente renovable de energía.

Estos proyectos también cuentan con un sistema de acumulación en baterías, de 50 MW, en cuatro instalaciones, ubicadas en Bayamo, Granma; en la Universidad Tecnológica de La Habana José Antonio Echeverría (CUJAE), en el Cotorro, La Habana; y en Cueto, Holguín.

En las afueras de La Habana

Una de estas 55 instalaciones es el parque solar fotovoltaico Escuela de Enfermería, ubicado en el municipio del Cotorro, en La Habana, que comenzará a contribuir al Sistema Eléctrico Nacional (SEN) a partir del 21 de febrero, luego de completar su entramado eléctrico el 31 del presente mes, de acuerdo con las fechas señaladas en el cronograma de ejecución, anunció el jefe de Obra, Frank Abel Mulet García.

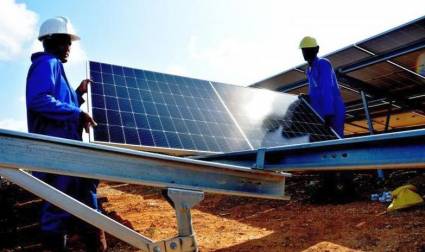

Las labores arrancaron en marzo de 2024, con los locales de servicio a los trabajadores, y entre junio y julio iniciaron el hincado, tras el arribo de 16 380 pilotes. En agosto comenzaron la instalación de 1 638 mesas, soportes de los paneles o módulos solares, detalló.

Cuando lograron armar entre 500 y 600 mesas, procedieron al montaje de los paneles, los que totalizan 42 588, con una potencia de 560 watts pico durante la máxima generación, en correspondencia con la intensidad de los rayos lumínicos recibidos.

El parque posee siete inversores y ya el tercero cuenta con el cableado. Su función consiste en convertir la corriente continua en alterna, para sincronizar con el SEN.

Cada uno incluye 234 mesas, igual cantidad de series, 6 084 módulos y 14 cajas concentradoras ya colocadas, enumeró Mulet García.

Hace pocos días se realizaba el tiro del cable de 34.5 kilovoltios (kV) para enlazar la salida del parque con el SEN, y formar un lazo con los siete inversores.

El trabajo de todos

En el parque Escuela de Enfermería, cada día contribuyen, desde su puesto específico, entre 220 y 260 trabajadores, puntualizó el Jefe de Obra. La edificación de cinco garitas –cuatro de videovigilancia y otra de entrada–, así como de los contenedores primario y secundario, los pases de calle y la base de los inversores, corrió a cargo del Contingente Blas Roca.

La Empresa de Grupos Electrógenos y Servicios Eléctricos (Geysel) tiene la misión de cerrar el lazo de 34.5 kV, en fase terminal, para continuar con la conexión de todo el cableado al contenedor primario o sala de celda, el secundario o sala de control y los inversores, acotó Mulet García.

Luis Salazar Fernández, jefe de una brigada de seis personas perteneciente a Geysel, puntualizó que su misión es llevar la corriente directa del panel concentrador a las mesas, así como formar la trayectoria del inversor a las cajas concentradoras, a través de la zanja, y efectuar las uniones entre mesas.

Además, develó, actúa otra brigada de media tensión, conformada por ocho compañeros, con el cometido de completar los enlaces entre los inversores y las salas de celda y de control.

Salazar Fernández posee experiencias en el montaje de parques solares fotovoltaicos de 1,5 megawatts (MW), pero, confesó, este presenta una complejidad muy superior.

Fuerzas de Perforación Hidráulica están enfrascadas en un pozo para el abasto de agua al lugar, mientras la Empresa Eléctrica desarrolla la línea que conecta con el SEN. Entre tanto, la Empresa de Automática, Telecomunicaciones e Informática (ATI) instala el Sistema de Videovigilancia, el de Detección de Intrusiones y el Scada, para el monitoreo de toda la actividad, amplió el jefe de Obra.

El cronograma de ejecución, explicó Mulet García, contempla 206 días de plazo, y se aproxima a los 170 cumplidos, con 16 fechas de atraso. El plan de avance físico —hasta el jueves 16 de enero— debía marchar al 81.84 %, y se hallaba al 74.72 %.

Las jornadas de retraso responden a las lluvias copiosas de junio y al periodo transcurrido entre el arribo y la salida de los contenedores, apuntó.

Adelantó que, cuando el Parque entre en funcionamiento, 30 operadores —incluidos un jefe de Parque y dos de grupo— se distribuirán en cuatro turnos de trabajo, con un día de labor y tres de descanso. En el horario diurno manejarán la generación y, por la noche, asumirán función de custodios.

El mantenimiento es muy sencillo: solo contempla la limpieza natural o por fregadora, la actuación ante los datos arrojados por la cámara termográfica y la revisión de todos los elementos. En la actualidad, los fabricantes otorgan más de diez años de garantía en los inversores y más de 20 en los paneles, destacó el jefe de Obra.

El Parque aportará, anualmente, más de 37 gigawatts hora, y un ahorro por encima de 8 140 toneladas de combustible. En el pico del mediodía, estos parques ayudarán a cubrir la demanda y reducirán los apagones, concluyó. (Tomado de Granma)

Comparte esta noticia

Deje su comentario

  • Los comentarios deben basarse en el respeto a los criterios.
  • No se admitirán ofensas, frases vulgares, ni palabras obscenas.
  • Nos reservamos el derecho de no publicar los que incumplan con las normas de este sitio.
